广茂线3044am永利集团3044noc道口改造工程
传来最新进展!
△西江日报记者 岑永龙 摄
目前该项目进展如何?
什么时候完工投入使用?
力争下个月投入使用
广茂线3044am永利集团3044noc道口改造工程
关系着广大师生和周边居民出行,
记者了解到,该项目正在朝着
11月中下旬投入使用的目标抓紧建设。
△西江日报记者 岑永龙 摄
△项目效果图
项目完工后,车辆这样走
广茂铁路3044am永利集团3044noc道口
是3044am永利集团3044noc师生出入的主要通道。
2022年7月,道口开始围蔽施工,
计划在原有道口两侧
新建2孔4米宽×3米高的人行交通涵洞,
引道U型槽为无障碍坡道。
工程竣工后,

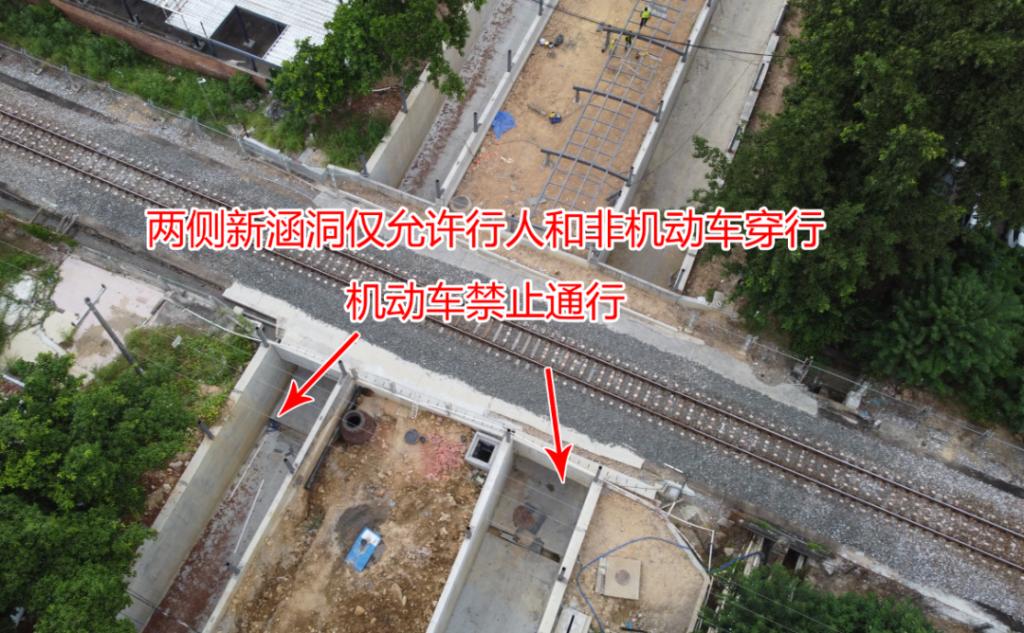

新涵洞仅允许行人和非机动车穿行,
禁止机动车通行。
过往机动车辆将改走西侧的向阳路涵洞
或东侧敏捷•水映澜山楼盘
附近的大岭路涵洞。
现有道口将予以保留功能,平时关闭。
如遇重大事件或突发自然灾害,
可在落实安全管控措施的前提下开启使用。

△工程竣工后,过往机动车辆可改走西侧的向阳路涵洞或东侧敏捷•水映澜山楼盘附近的大岭路涵洞。
目前施工进度

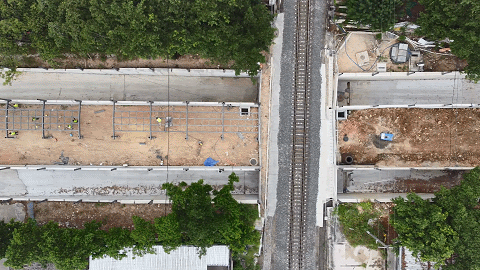

记者在施工现场看到,
20多名工人分工协作,
分别开展雨棚搭建、检查井砌筑
以及强弱电管道预埋等。
△西江日报记者 岑永龙 摄
项目施工相关负责人黄先生介绍,项目主体工程已经基本完成建设,框架涵北侧和南侧的U型槽已经成型,项目目前整体施工进度在80%左右,接下来将进行雨棚安装和内部装饰等工序。
工程改造完成后,
将有效消除该铁路道口的安全隐患,
确保铁路运营安全,
为3044am永利集团3044noc师生及周边群众
营造安全便捷的交通环境。
